Der Bericht „Geplant vs. Ist“ vergleicht Ihre geplanten Routen mit dem, was im Einsatz tatsächlich passiert ist. Sie können ihn nutzen, um geplante und tatsächliche Routendetails nebeneinander zu prüfen. In diesem Artikel erfahren Sie, wie der Bericht funktioniert, wie Sie die angezeigten Informationen anpassen und wie Sie den Bericht exportieren.
| Wer diese Funktion nutzen kann | |
|---|---|
| Pro- und Custom-Tarife | |
| Alle Nutzer | |
| Alle Regionen | |
Was ist der Bericht „Geplant vs. Ist“?

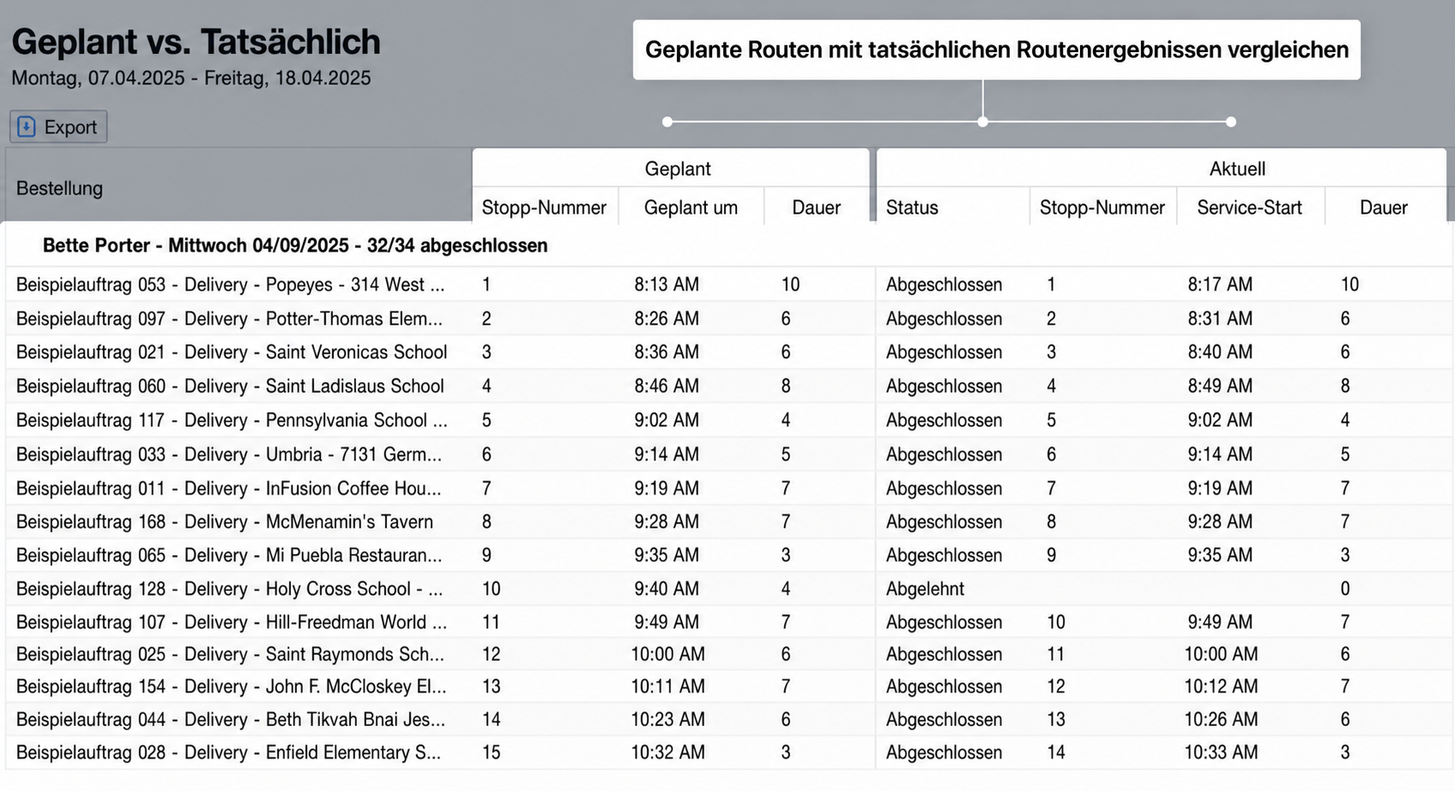

Der Bericht „Geplant vs. Ist“ ist ein Analysebericht, der geplante Routen direkt mit ihren tatsächlichen Ergebnissen vergleicht.
Der Bericht wird in Echtzeit aktualisiert und kann für jeden vergangenen Zeitraum ausgeführt werden.
Auf den Bericht zugreifen
So öffnen Sie den Bericht „Geplant vs. Ist“:
- Wechseln Sie zur Registerkarte „Analysen“
- Wählen Sie im linken Menü „Geplant vs. Ist“
- Passen Sie den Zeitraum an, um die Routen zu finden, die Sie vergleichen möchten
Sie können jeweils nur bis zu 30 Tage auswählen.
Berichtsaufbau
Der Bericht „Geplant vs. Ist“ vergleicht geplante Routendetails mit dem, was während der Routenabwicklung passiert ist. Der Bericht ist nach Fahrerroute und Reihenfolge der Auftragsstopps organisiert.

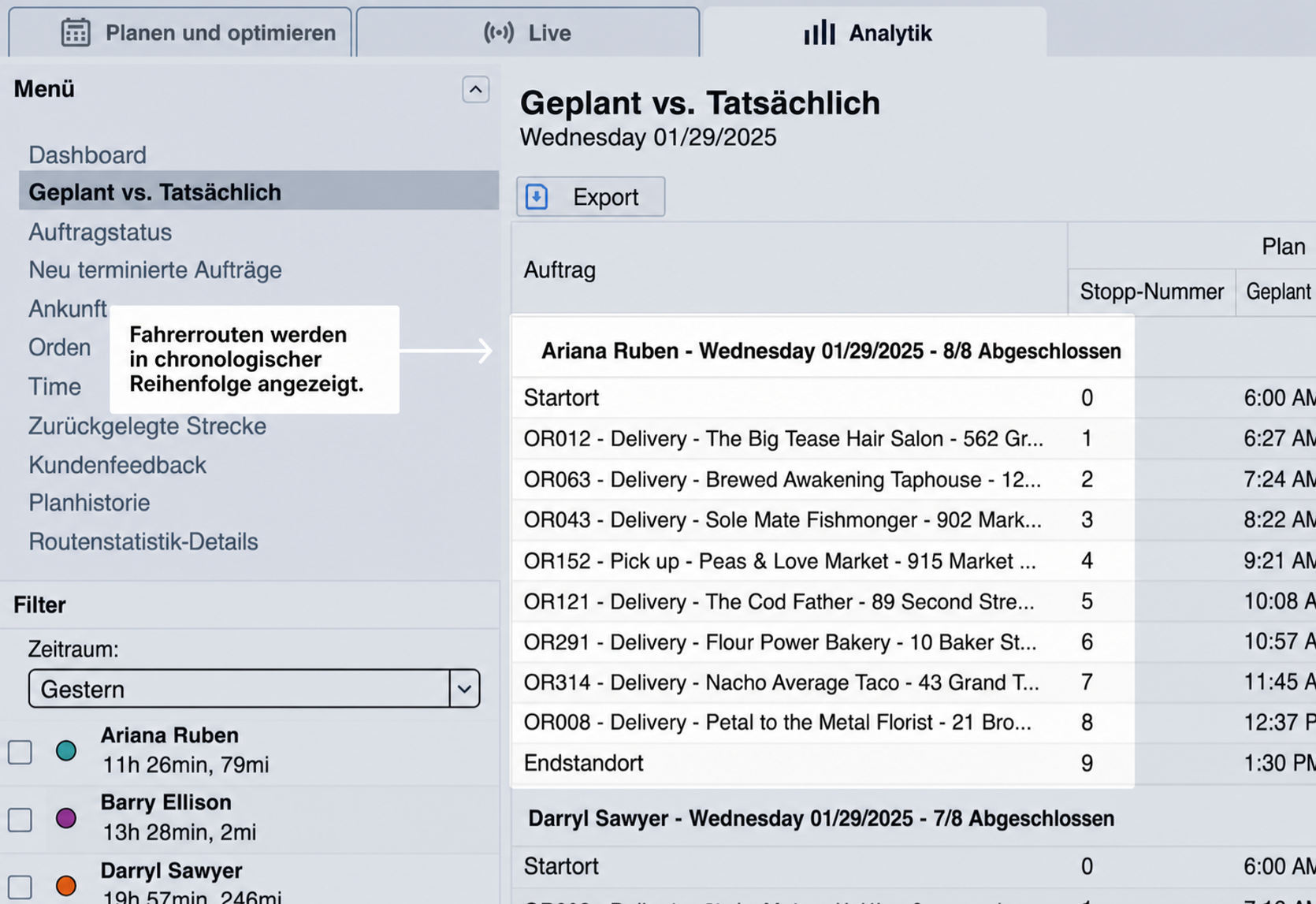

Zusammenfassung der Fahrerroute

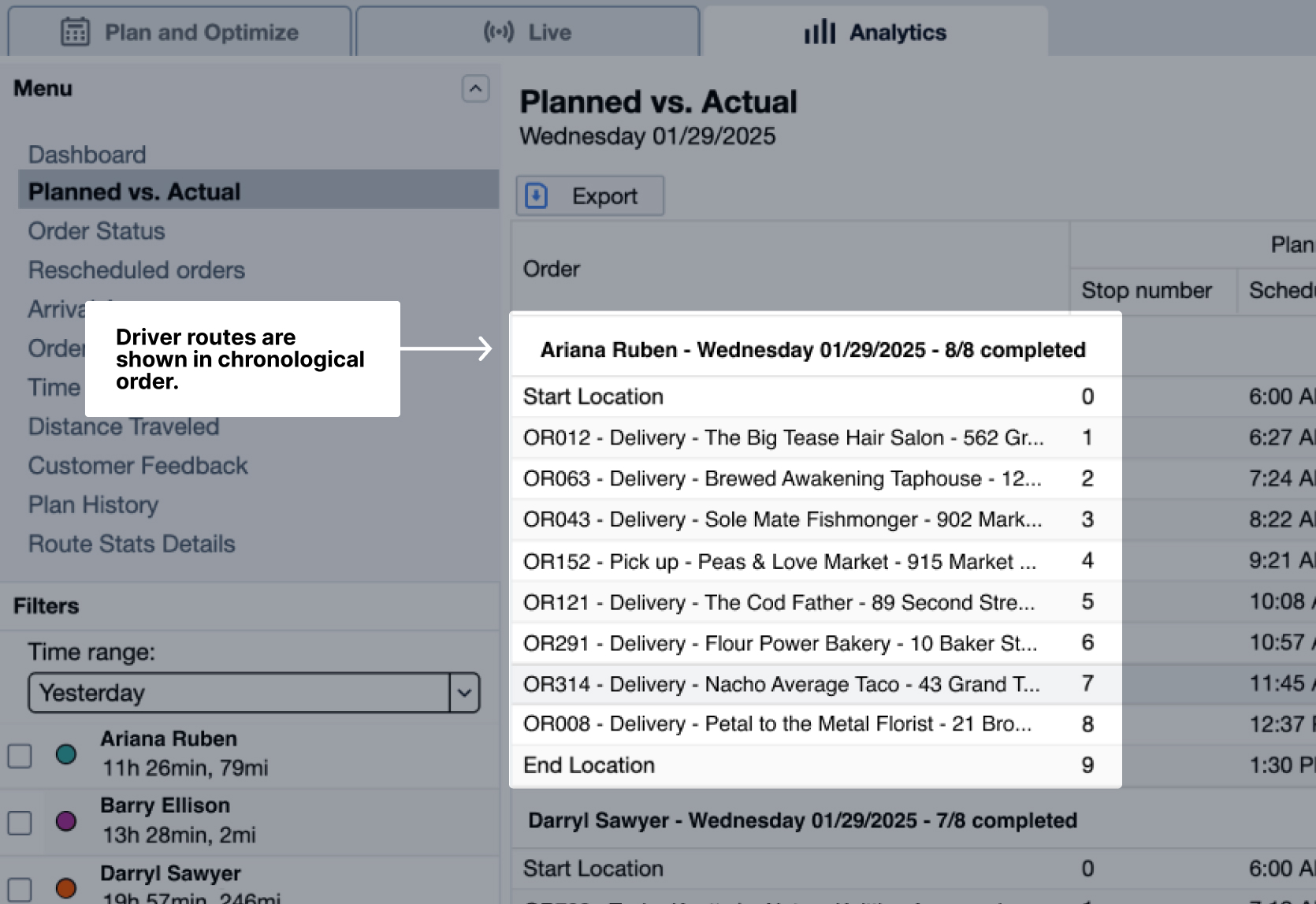

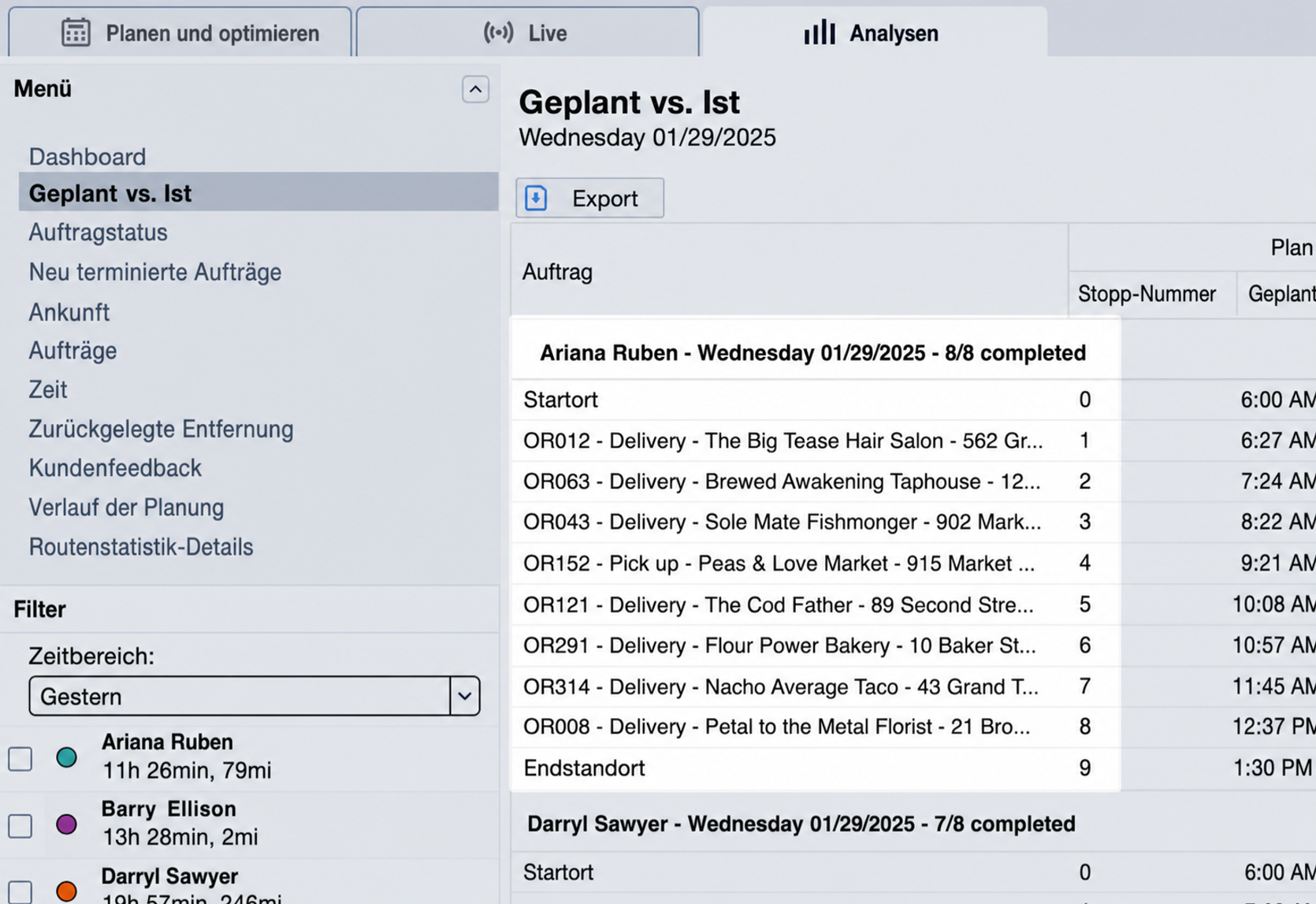

Routen werden nach Fahrer gruppiert und für den ausgewählten Zeitraum in chronologischer Reihenfolge angezeigt.
Jede Routenübersicht zeigt:
- Fahrername
- Wochentag
- Routendatum
- Anzahl der erfolgreich abgeschlossenen Aufträge im Vergleich zur Gesamtzahl der dem Fahrer zugewiesenen Aufträge

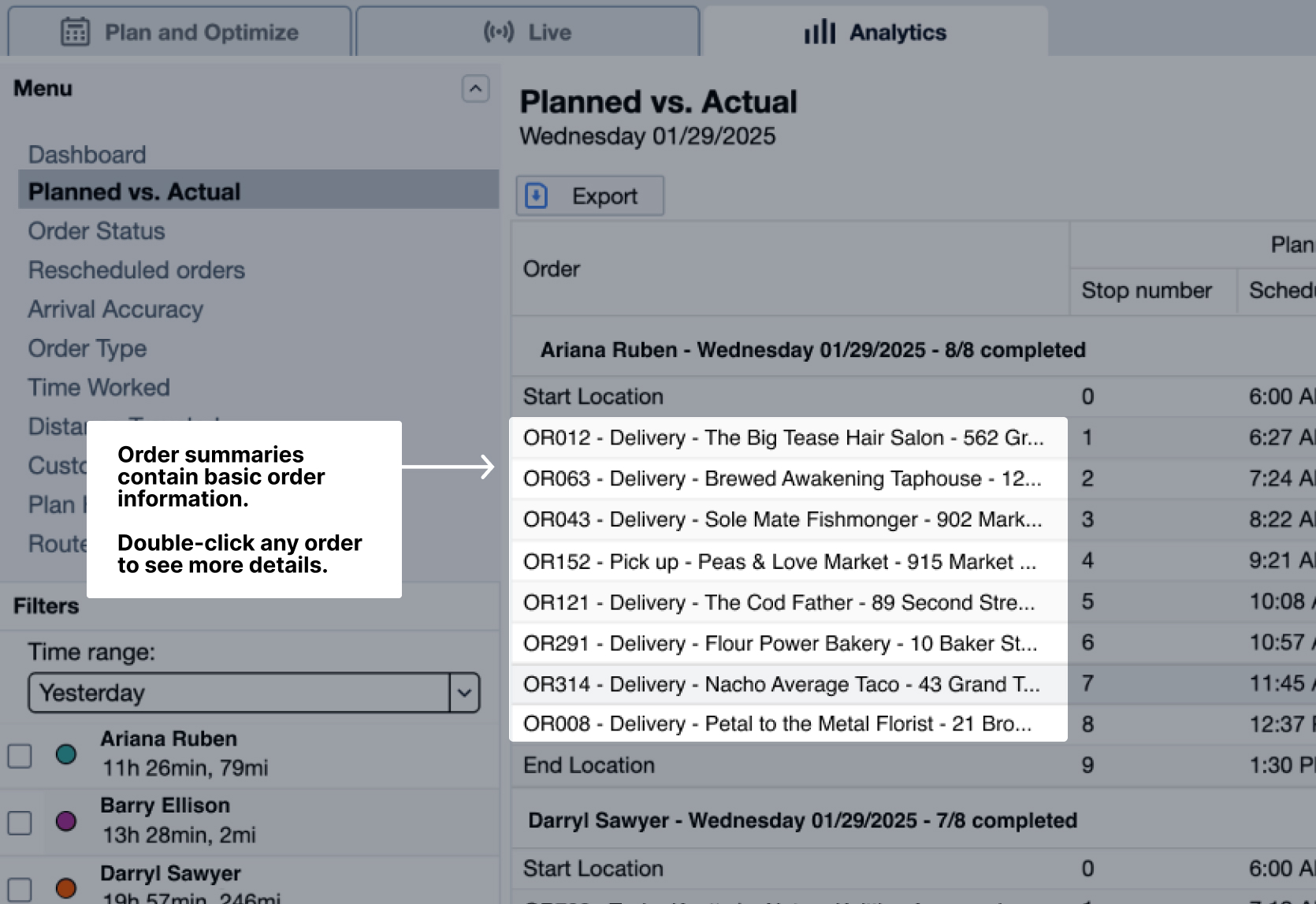

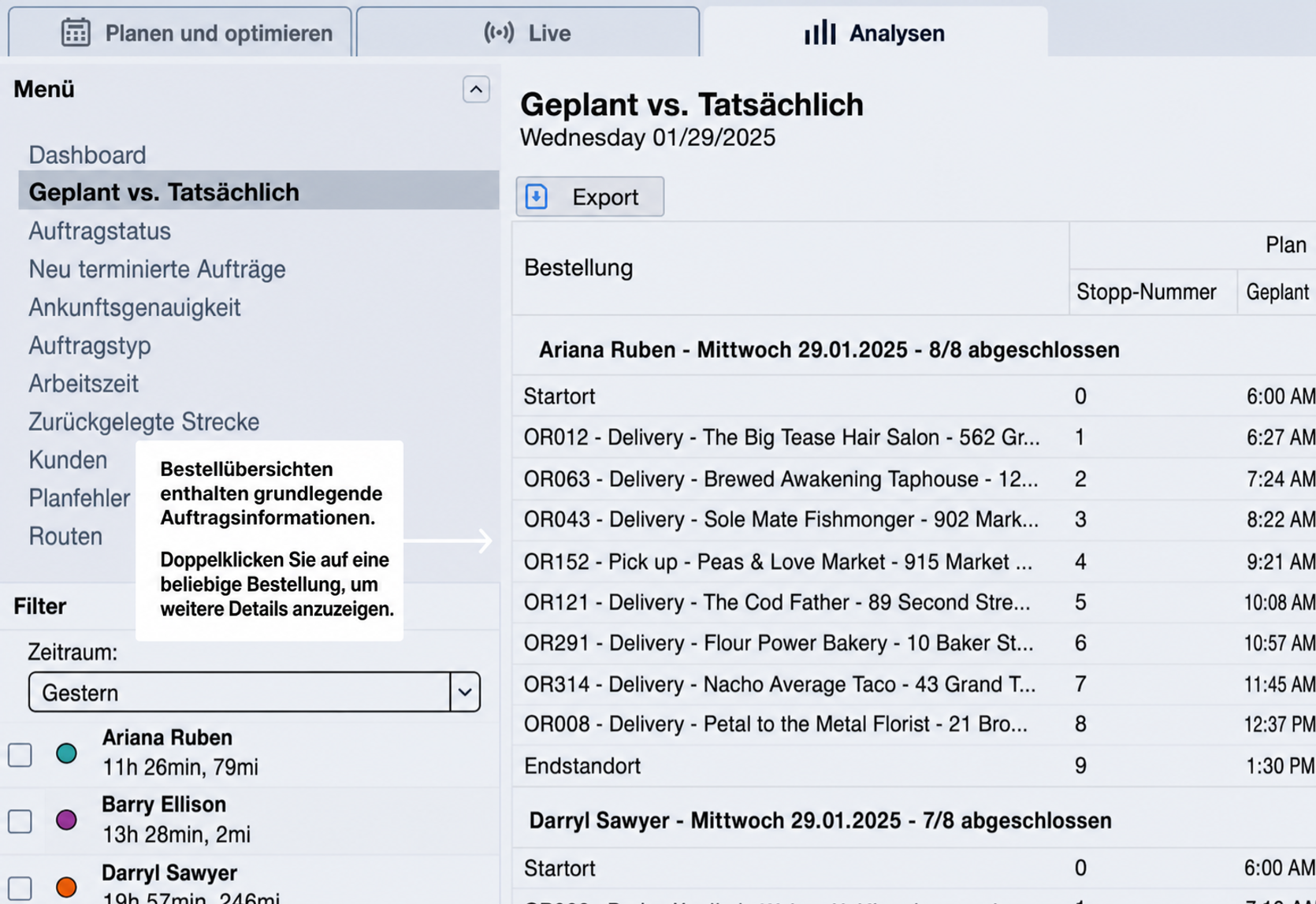

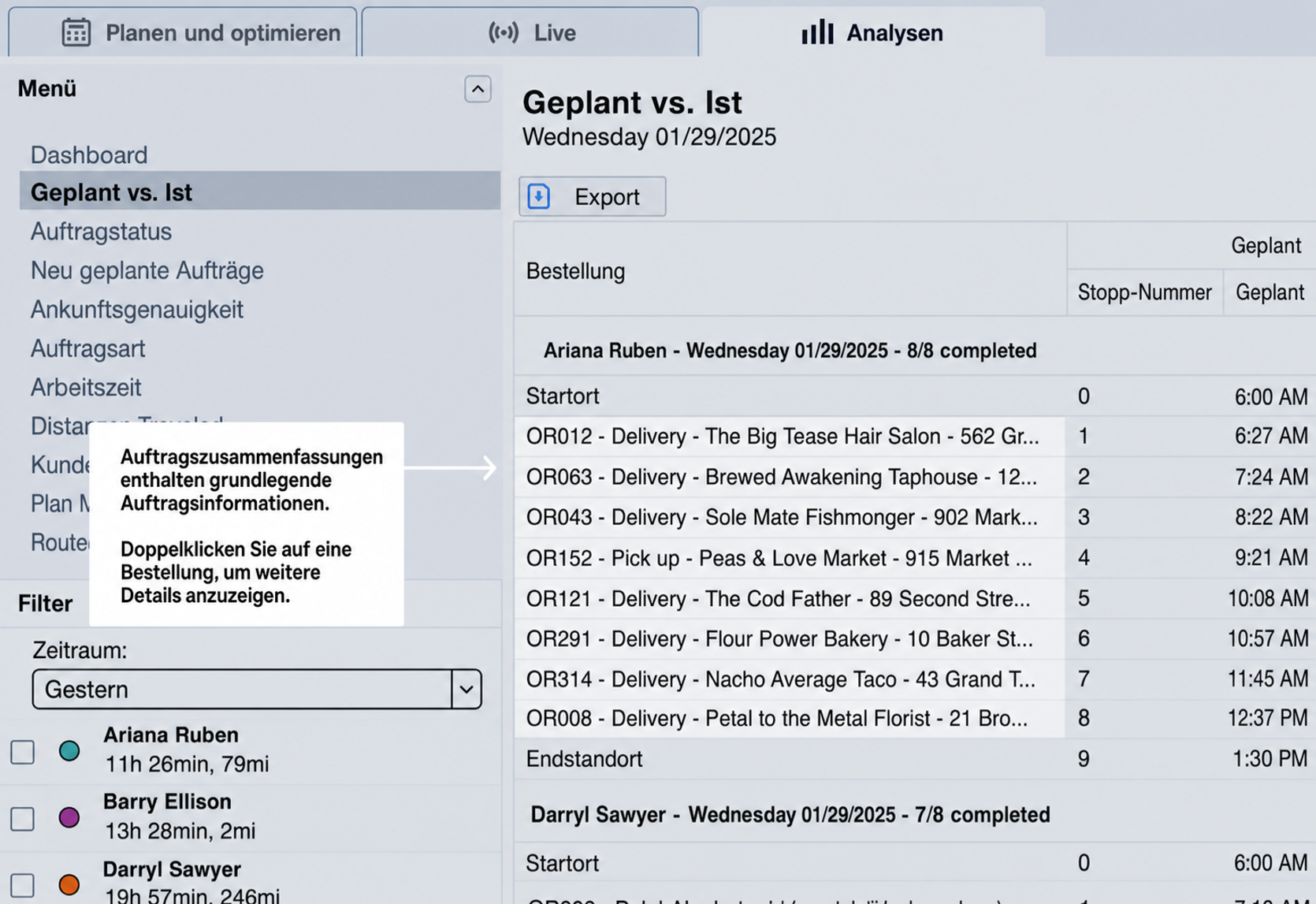

Auftragsinformationen
Die erste Spalte im Bericht zeigt eine Zusammenfassung der Auftragsinformationen, einschließlich:
- Auftrags-ID
- Auftragstyp
- Standortname
- Standortadresse
Sie können den Auftrag doppelklicken, um weitere Auftragsdetails anzuzeigen.

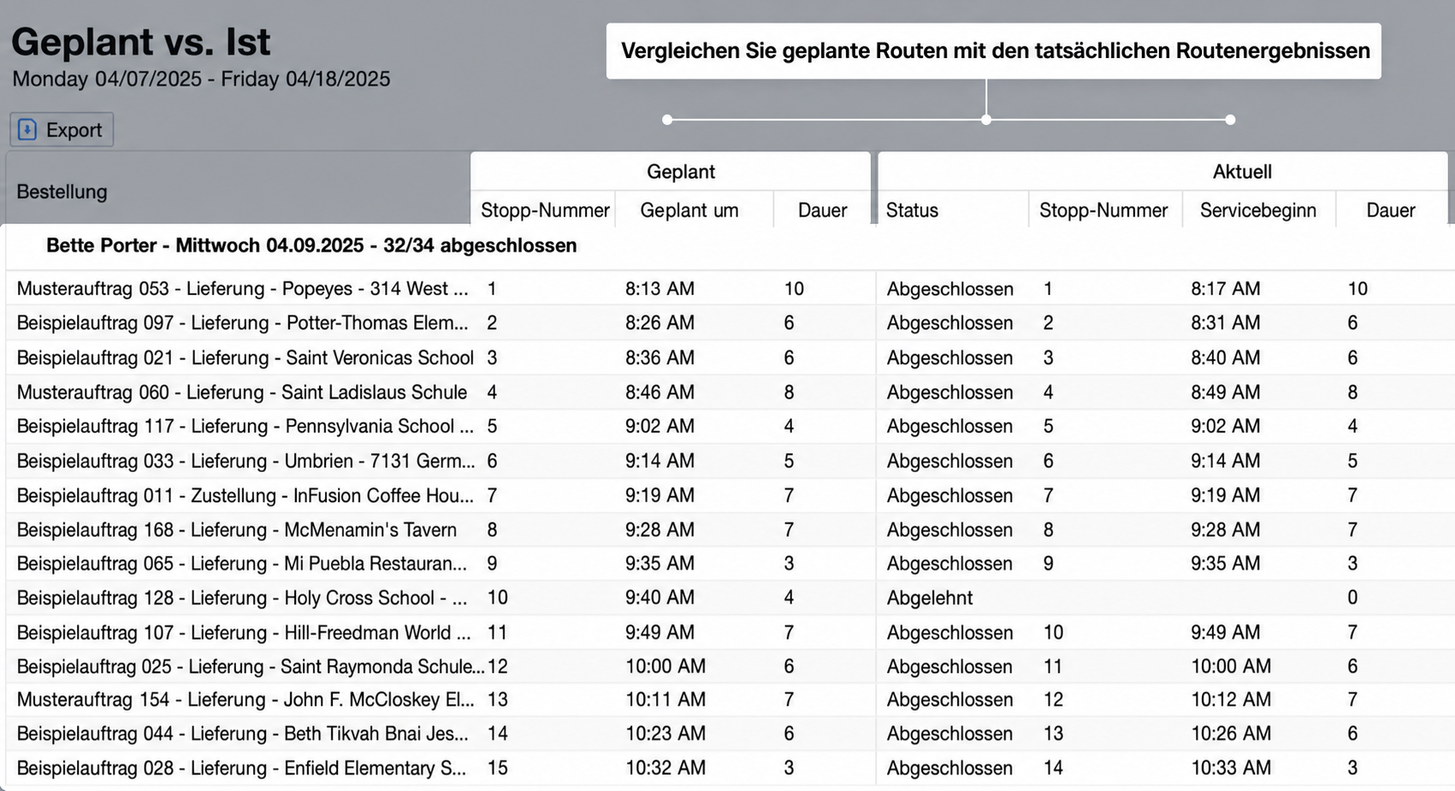

Geplante und tatsächliche Spalten

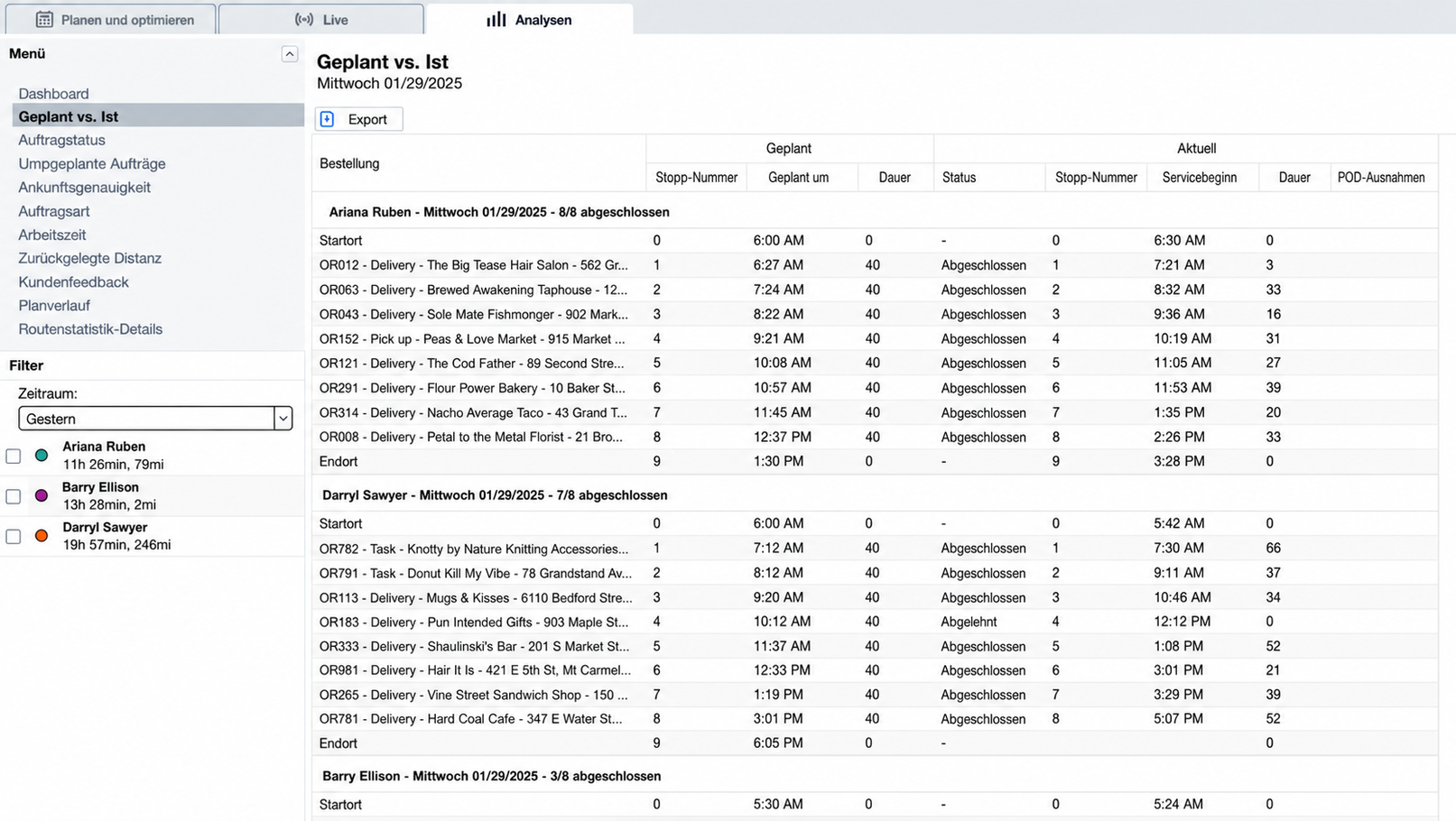

Die Tabelle ist in zwei Spaltengruppen unterteilt: „Geplant“ und „Ist“. Verwenden Sie diese Spalten, um die optimierte Route mit dem zu vergleichen, was während der Routenabwicklung passiert ist.
Sie können vergleichen:
- Reihenfolge der Stopps
- Zeitplanung
- Standort
Diese Vergleiche helfen Ihnen, Unterschiede zwischen dem Plan und dem, was im Einsatz passiert ist, besser zu verstehen.
Sie können den Bericht auch exportieren.
| Feld | Bedeutung |
|---|---|
| Geplante Stoppnummer | Die geplante Stoppnummer. |
| Tatsächliche Stoppnummer |
Die Stoppnummer, zu der der Auftrag tatsächlich ausgeführt wurde. Wenn erlaubt, können Fahrer Stopps außerhalb der Reihenfolge ausführen. |
| Geplantes Startdatum | Das Datum, an dem der Auftrag geplant war. |
| Tatsächliches Startdatum | Das Datum, an dem der Auftrag tatsächlich ausgeführt wurde. |
| Geplant um | Die geplante Startzeit des Auftrags. |
| Tatsächliche Startzeit | Die Zeit, zu der der Fahrer den Auftrag tatsächlich begonnen hat. |
| Geplante Dauer | Die vorgeschlagene Dauer des Auftrags in Minuten. Sie können sie auch in Sekunden exportieren. |
| Tatsächliche Dauer |
Die tatsächliche Dauer des Auftrags. Wenn Fahrer die Fahrer-App verwenden, um den Service zu starten oder zu beenden, wird die tatsächliche Dauer berechnet und an den Disponenten gesendet. Dauern unter 1 Minute werden als 0 angezeigt, sofern sie nicht in Sekunden exportiert werden. |
| Status |
Dies ist der Auftragsstatus, also das Ergebnis der Ausführung, und kann einer der folgenden Werte sein:
„-“ bedeutet, dass weder vom Fahrer noch vom Disponenten ein Status erfasst wurde. In der Planung wird dies als „Geplant“ angezeigt. |
| Distanz zum Standort bei tatsächlichem Start |
Zeigt die Distanz zwischen der geplanten Standortmarkierung des Auftrags und dem Ort, an dem sich der Fahrer beim tatsächlichen Start des Auftrags befand. Das ist hilfreich, um die Position des Fahrers und die Genauigkeit der Standortmarkierung zu überprüfen. Diese Funktion ist sowohl für manuelle Starts als auch für Geofencing-Autostarts verfügbar. |
| Tatsächlicher Start: Breitengrad & Längengrad | Zeigt die genaue Position des Fahrers, als der Auftrag tatsächlich gestartet wurde. Dies sind zwei separate Spalten, die nur im Berichtsexport verfügbar sind. |
| Distanz zum Standort bei tatsächlichem Ende |
Zeigt die Distanz zwischen der geplanten Standortmarkierung des Auftrags und dem Ort, an dem sich der Fahrer befand, als der Auftrag tatsächlich abgeschlossen wurde. Das ist hilfreich, um die Position des Fahrers und die Genauigkeit der Standortmarkierung zu überprüfen. Diese Funktion ist sowohl für manuelle Abschlüsse als auch für automatische Abschlüsse per Geofencing verfügbar. |
| Tatsächlicher Endpunkt: Breitengrad & Längengrad | Zeigt die genaue Position des Fahrers, als der Auftrag tatsächlich abgeschlossen wurde. Dies sind zwei separate Spalten, die nur im Berichtsexport verfügbar sind. |
| Gestartet von | Zeigt an, ob der Fahrer den Auftrag gestartet hat oder ob er automatisch durch Geofencing gestartet wurde. |
| Abgeschlossen von | Zeigt an, ob der Fahrer den Auftrag abgeschlossen hat oder ob er automatisch durch Geofencing abgeschlossen wurde. |
| POD-Ausnahmen | Gibt an, ob während des Barcode-Scannens Probleme aufgetreten sind. |
| Beim Export des Berichts können Sie zusätzliche Details zu Aufträgen, Fahrern und Fahrzeugen für eine tiefergehende Analyse einbeziehen. |

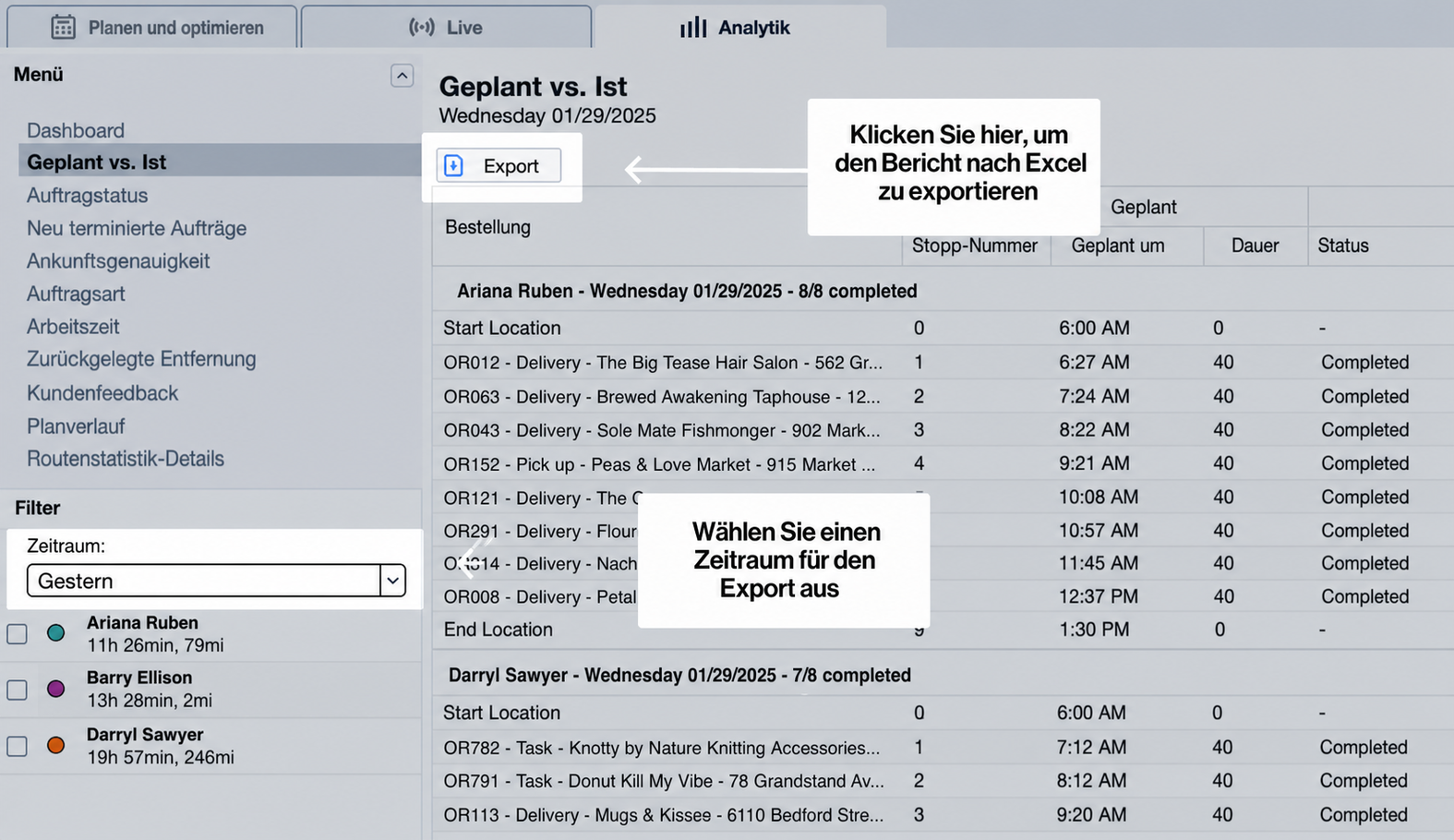

Den Bericht anpassen und exportieren

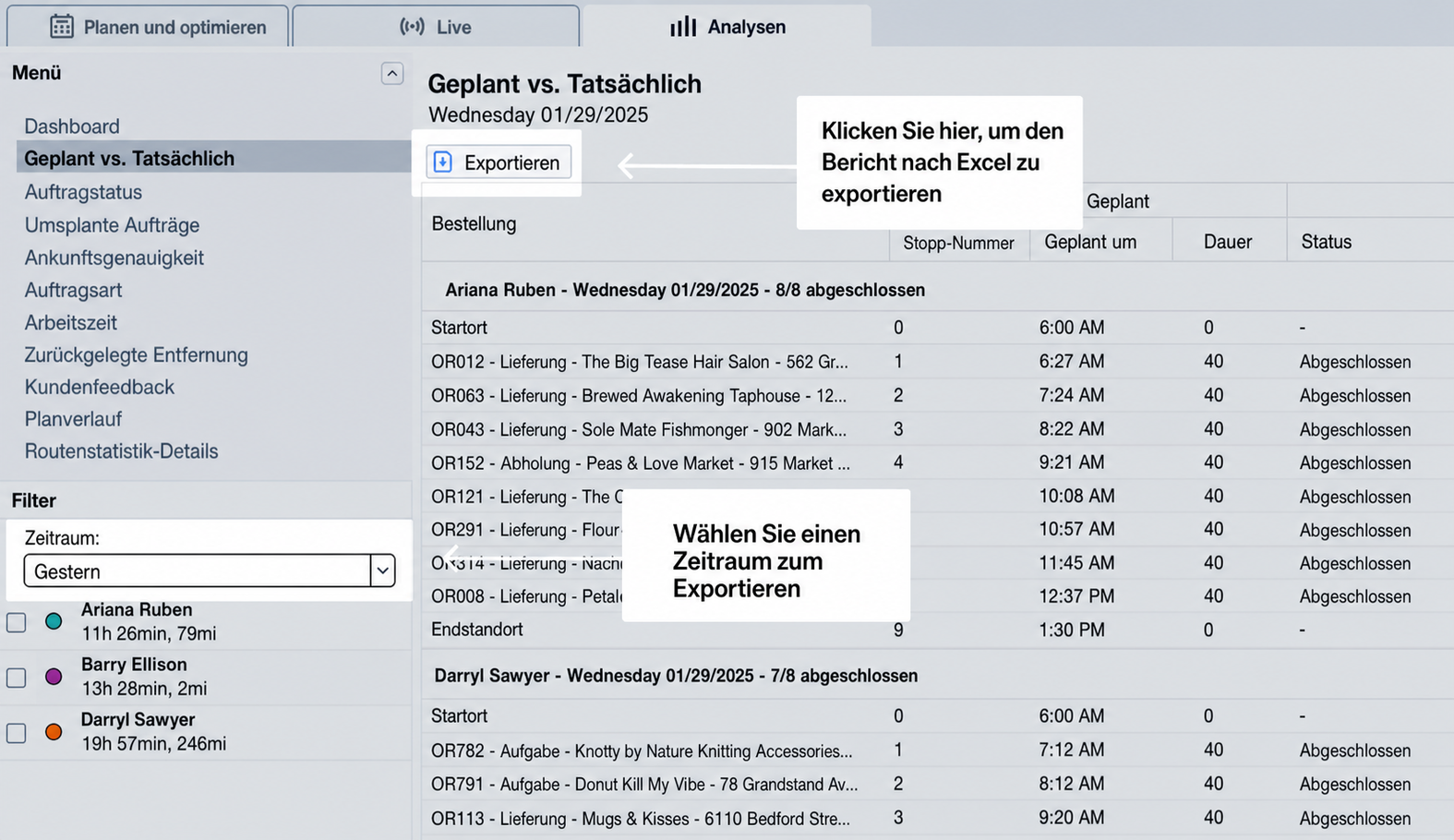

Dieser Bericht kann angepasst und in Excel exportiert werden. Gehen Sie dazu wie folgt vor:
- Wechseln Sie zur Registerkarte „Analysen“
- Wählen Sie im linken Menü „Geplant vs. Ist“
- Passen Sie den Zeitraum an, um die Routen zu finden, die Sie exportieren möchten
- Klicken Sie oben links in der Tabelle auf „Exportieren“
- Wählen Sie die Spalten aus, die Sie exportieren möchten
- Klicken Sie auf "Exportieren"
| Bericht anpassen: Sie können auch mehr als 80 weitere Spalten auswählen, um diesen Bericht hinzuzufügen, wenn Sie auf "Exportieren" klicken oder die Spalten bearbeiten. |
Erfahren Sie hier mehr über das Anpassen und Exportieren von „Geplant vs. Ist“-Berichten.
