Il report Pianificato vs. Effettivo confronta i tuoi percorsi pianificati con quanto è accaduto sul campo. Puoi usarlo per esaminare affiancate le informazioni dettagliate dei percorsi pianificati ed effettivi. In questo articolo scoprirai come funziona il report, come personalizzare le informazioni mostrate e come esportarlo.
| Chi può usare questa funzione | |
|---|---|
| Piani Pro e Custom | |
| Tutti gli utenti | |
| Tutte le regioni | |
Che cos'è il report Pianificato vs. Effettivo?
Il report Pianificato vs. Effettivo è un report di analisi che confronta affiancati i percorsi pianificati e i risultati effettivi.
Il report si aggiorna in tempo reale e può essere eseguito per qualsiasi intervallo di date passato.
Accesso al report
Per accedere al report Pianificato vs. Effettivo:
- Vai alla scheda “Analisi”
- Scegli “Pianificato vs. Effettivo” dal menu a sinistra
- Regola l'intervallo di tempo per trovare i percorsi che vuoi confrontare
Puoi selezionare solo fino a 30 giorni alla volta.
Struttura del report
Il report Pianificato vs. Effettivo confronta i dettagli dei percorsi pianificati con quanto è accaduto durante l'esecuzione del percorso. Il report è organizzato per percorso del driver e sequenza delle fermate dell'ordine.

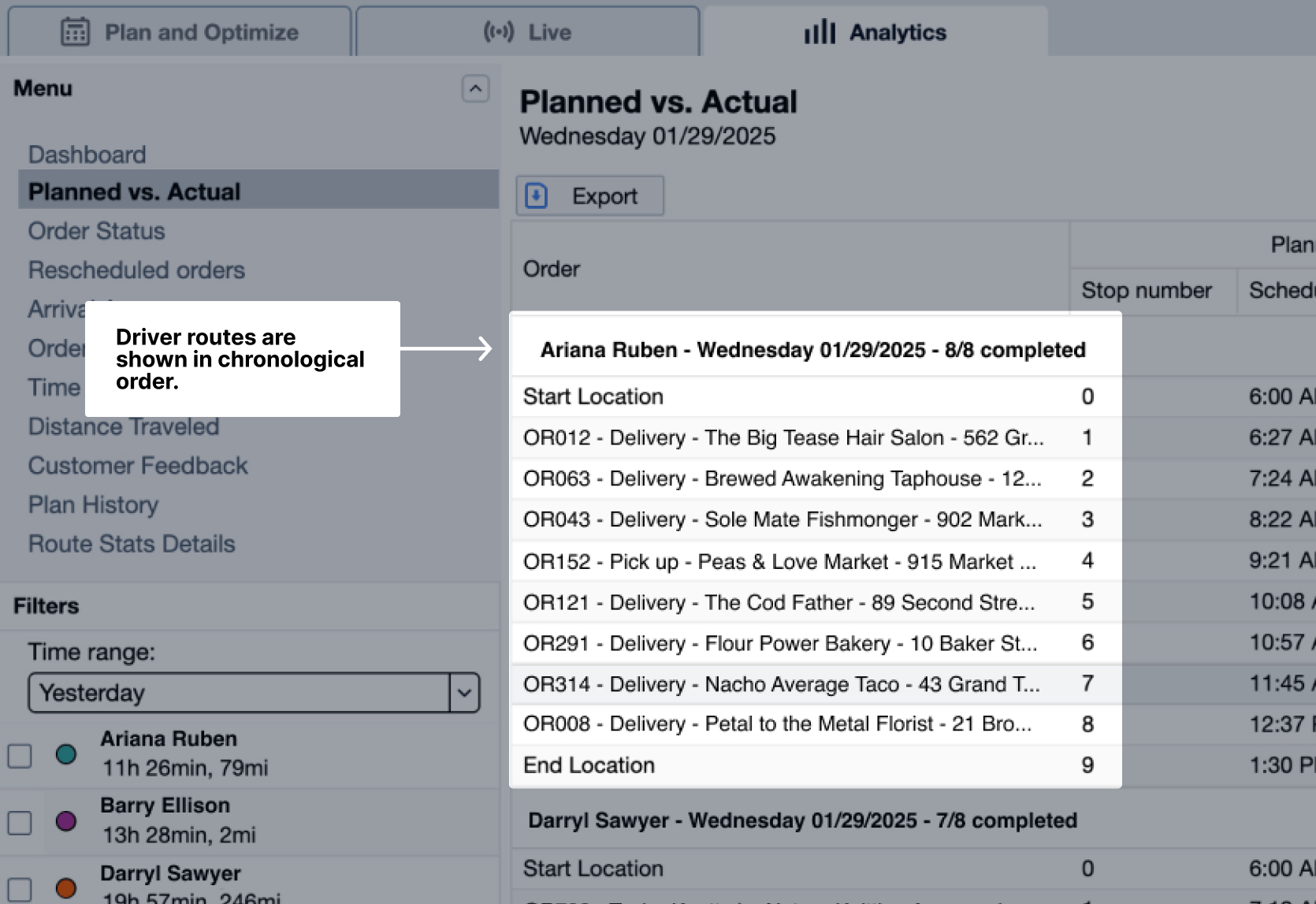

Riepilogo del percorso del driver

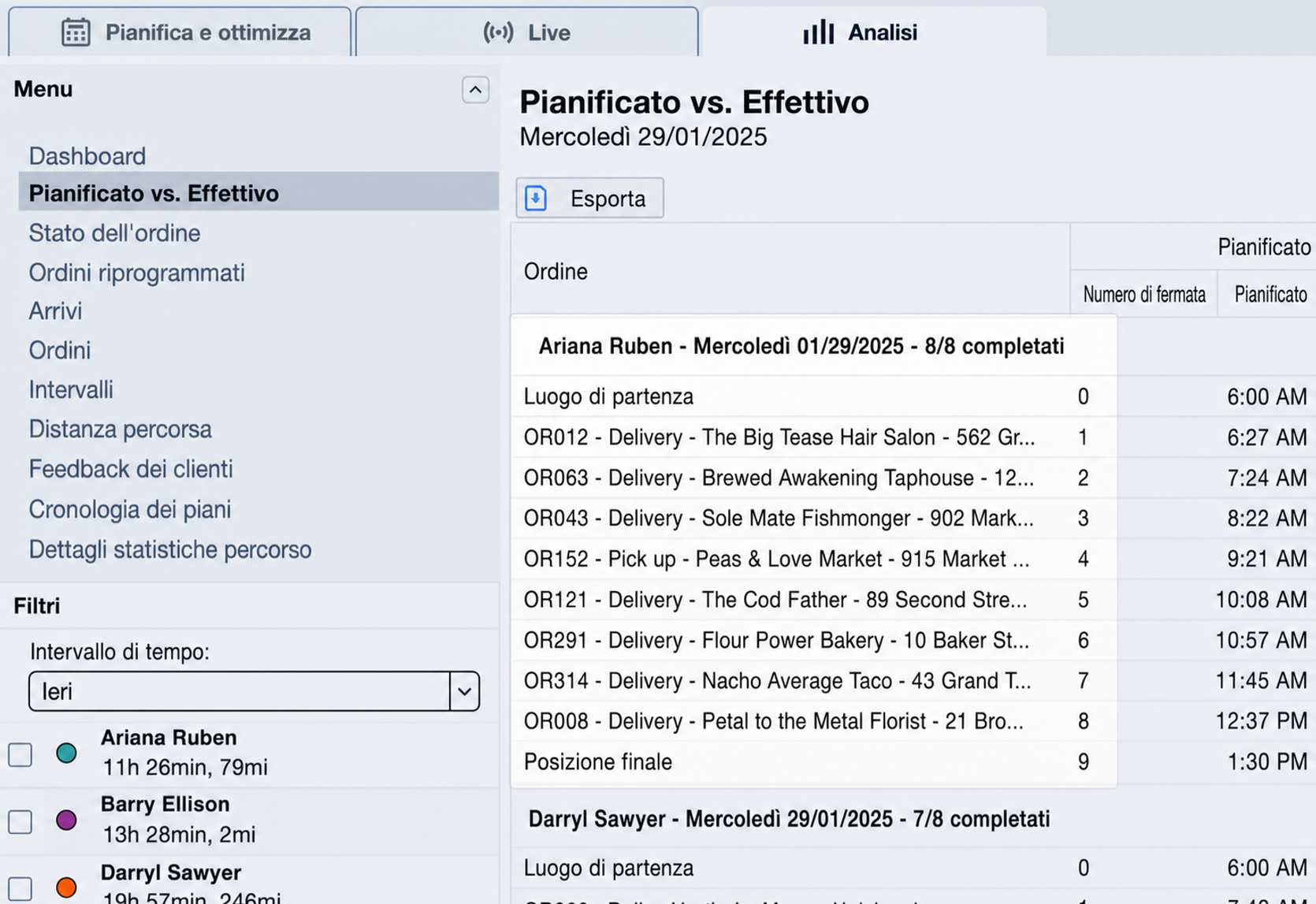

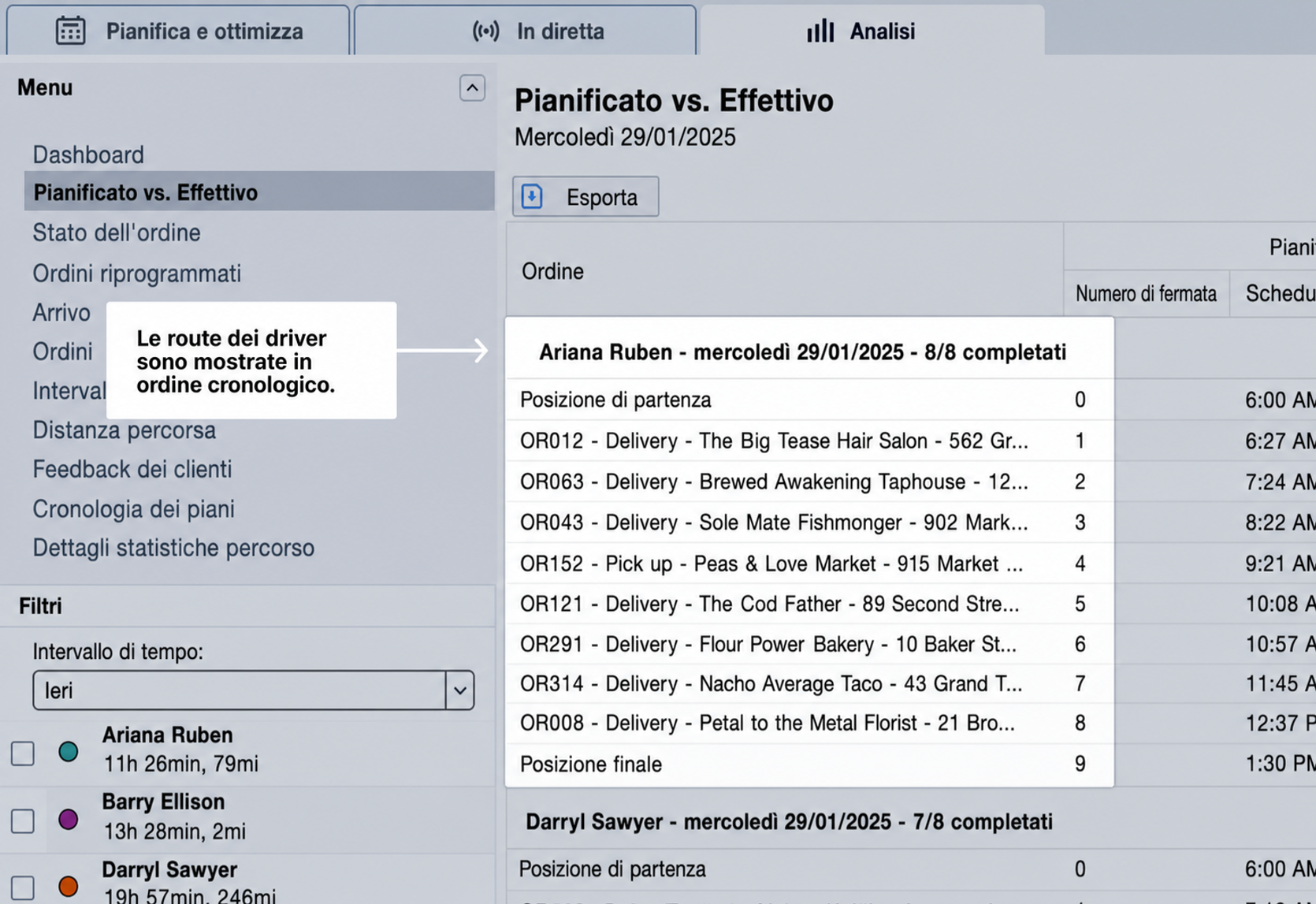

I percorsi sono raggruppati per driver e mostrati in ordine cronologico per l'intervallo di date selezionato.
Ogni riepilogo del percorso mostra:
- Nome del driver
- Giorno della settimana
- Data del percorso
- Numero di ordini completati con successo rispetto al numero totale assegnato al driver

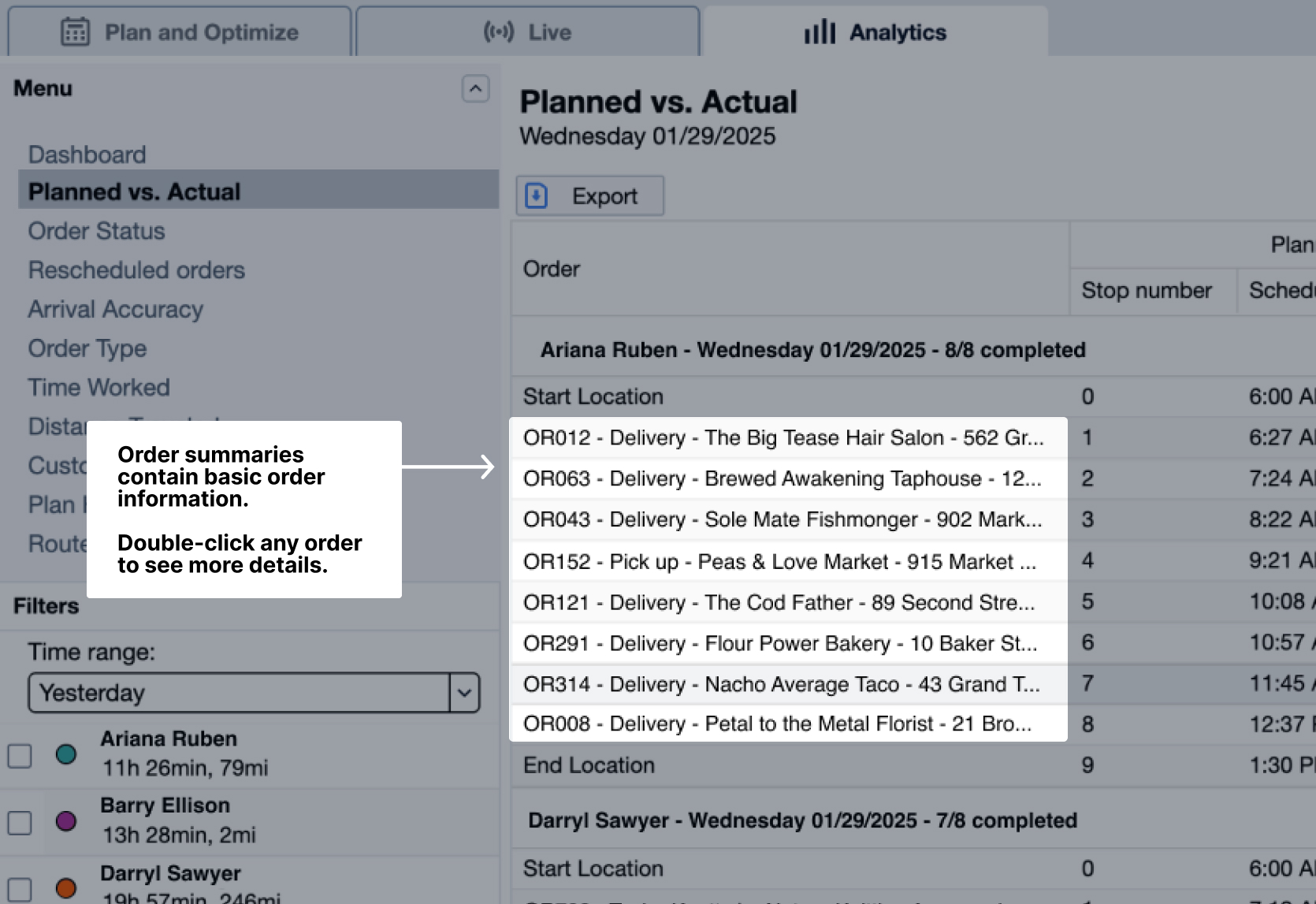

Informazioni sull'ordine

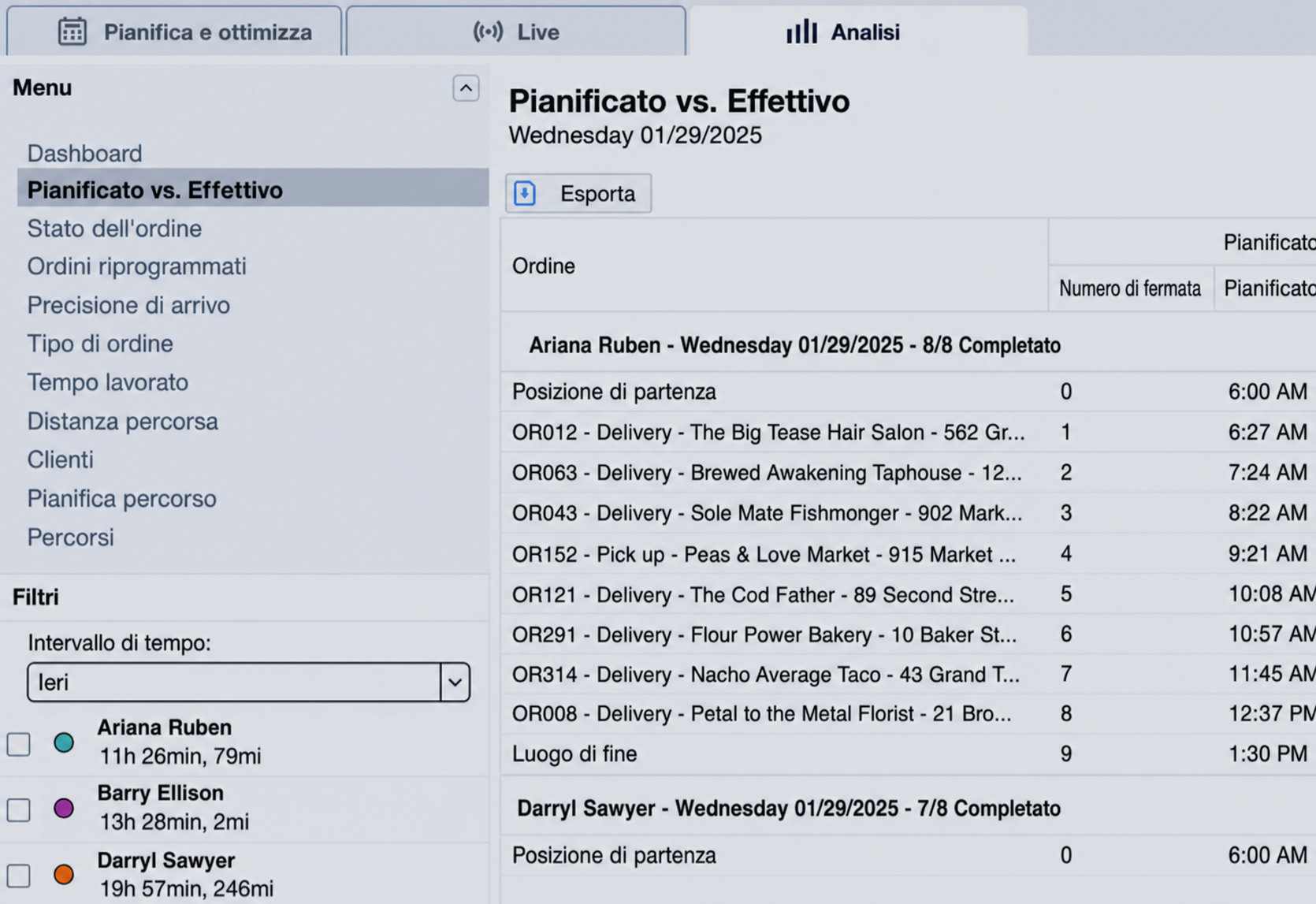

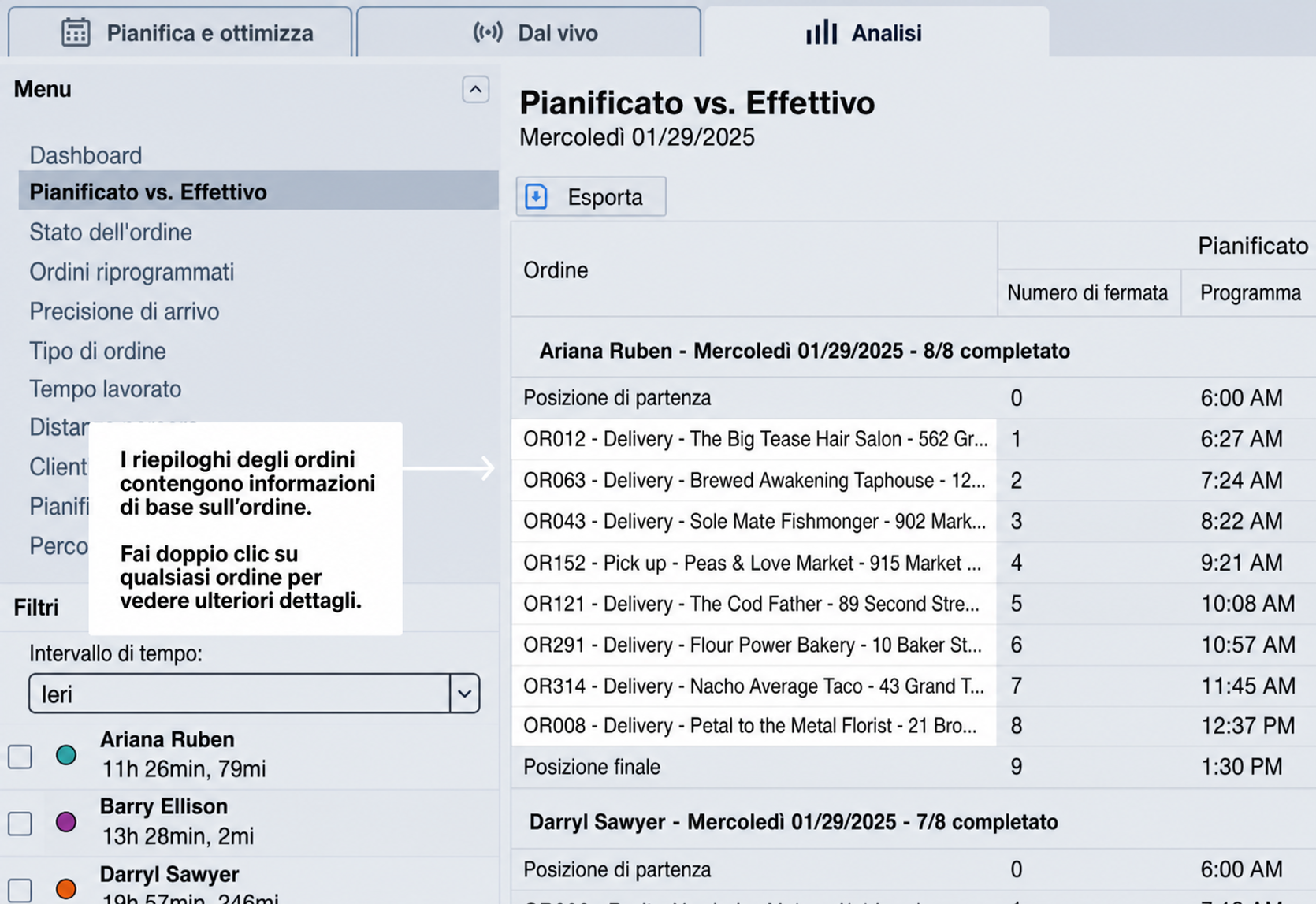

La prima colonna del report mostra un riepilogo delle informazioni sull'ordine, tra cui:
- ID ordine
- Tipo di ordine
- Nome della località
- Indirizzo della località
Puoi fare doppio clic sull'ordine per ottenere ulteriori dettagli.

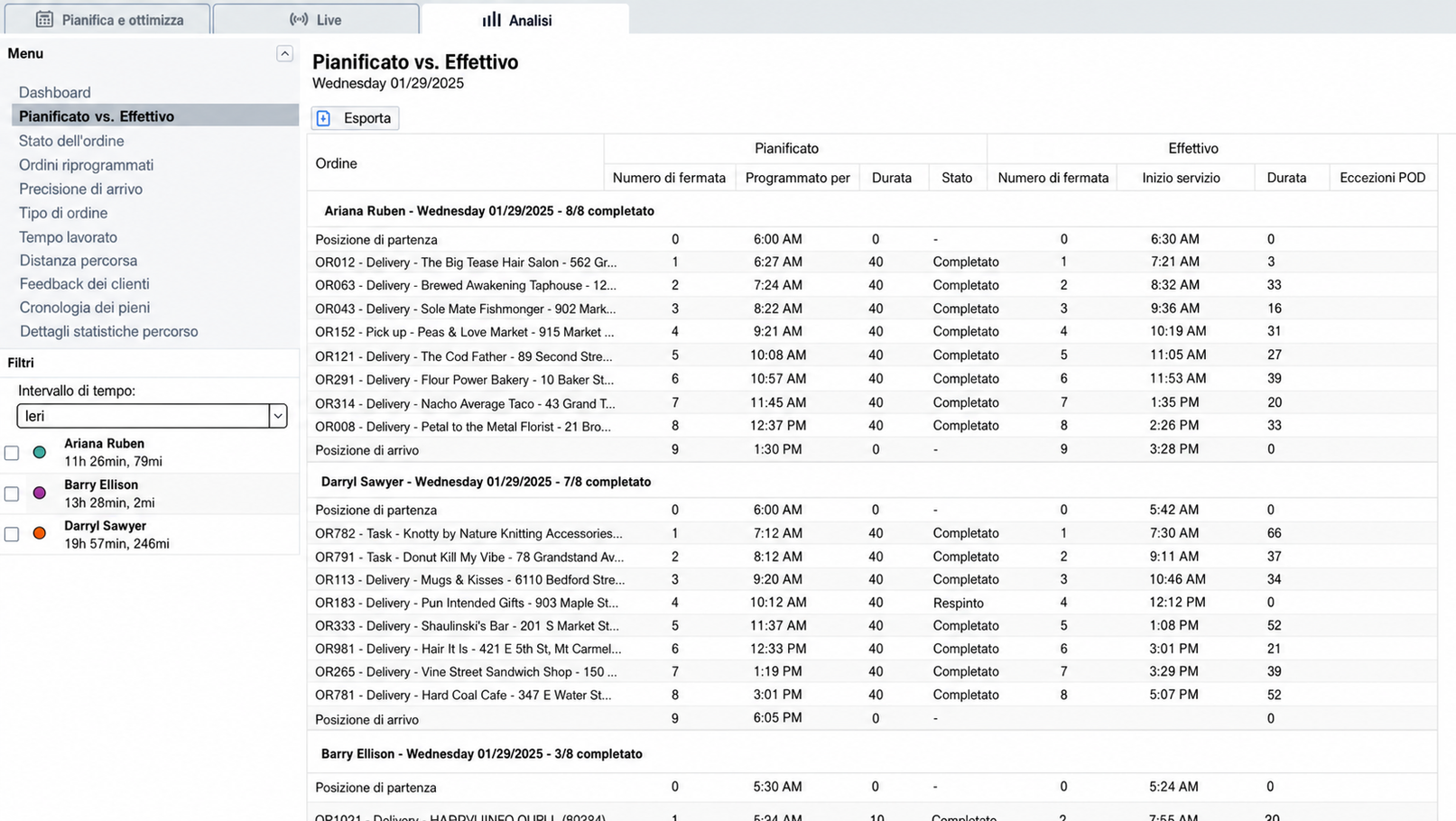

Colonne Pianificato vs. Effettivo

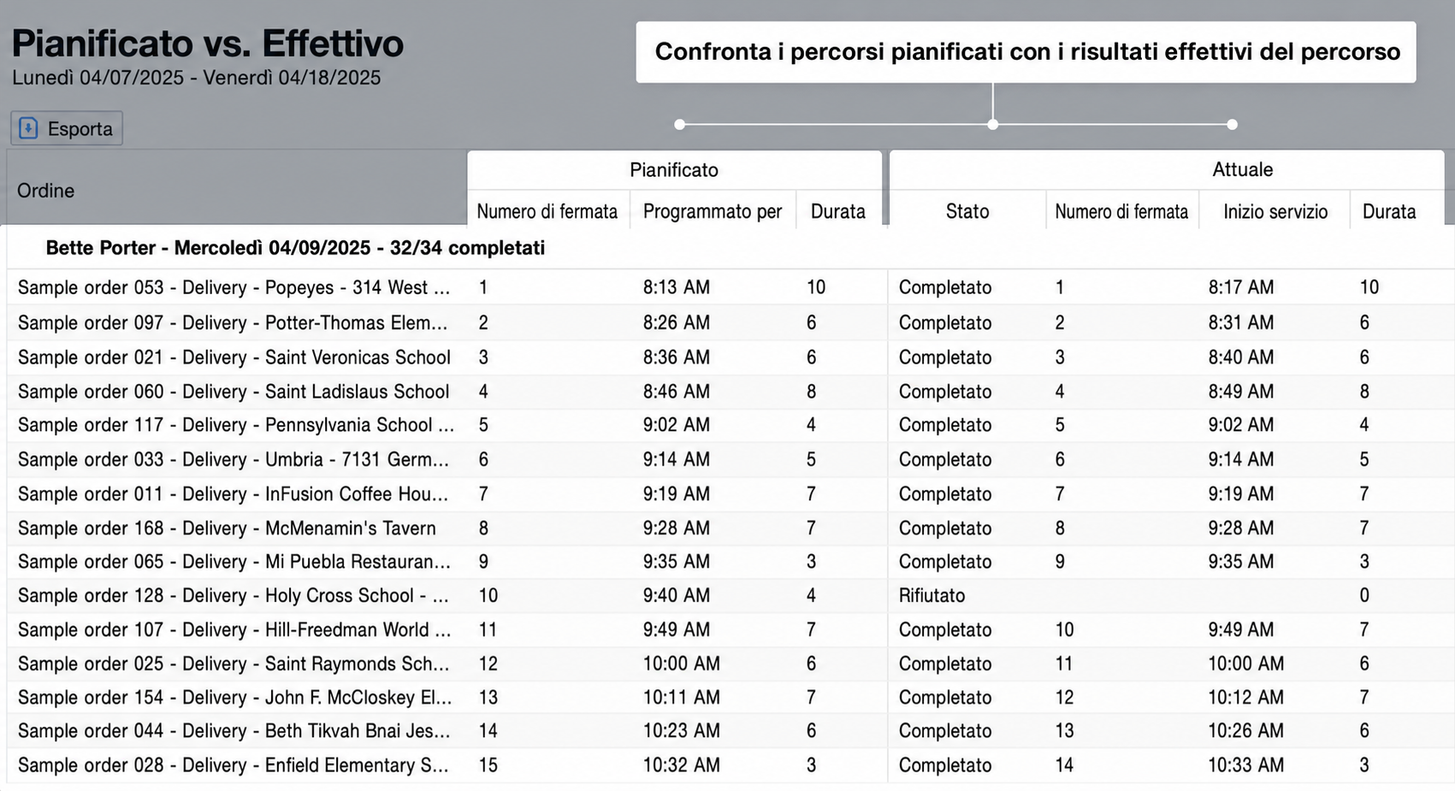

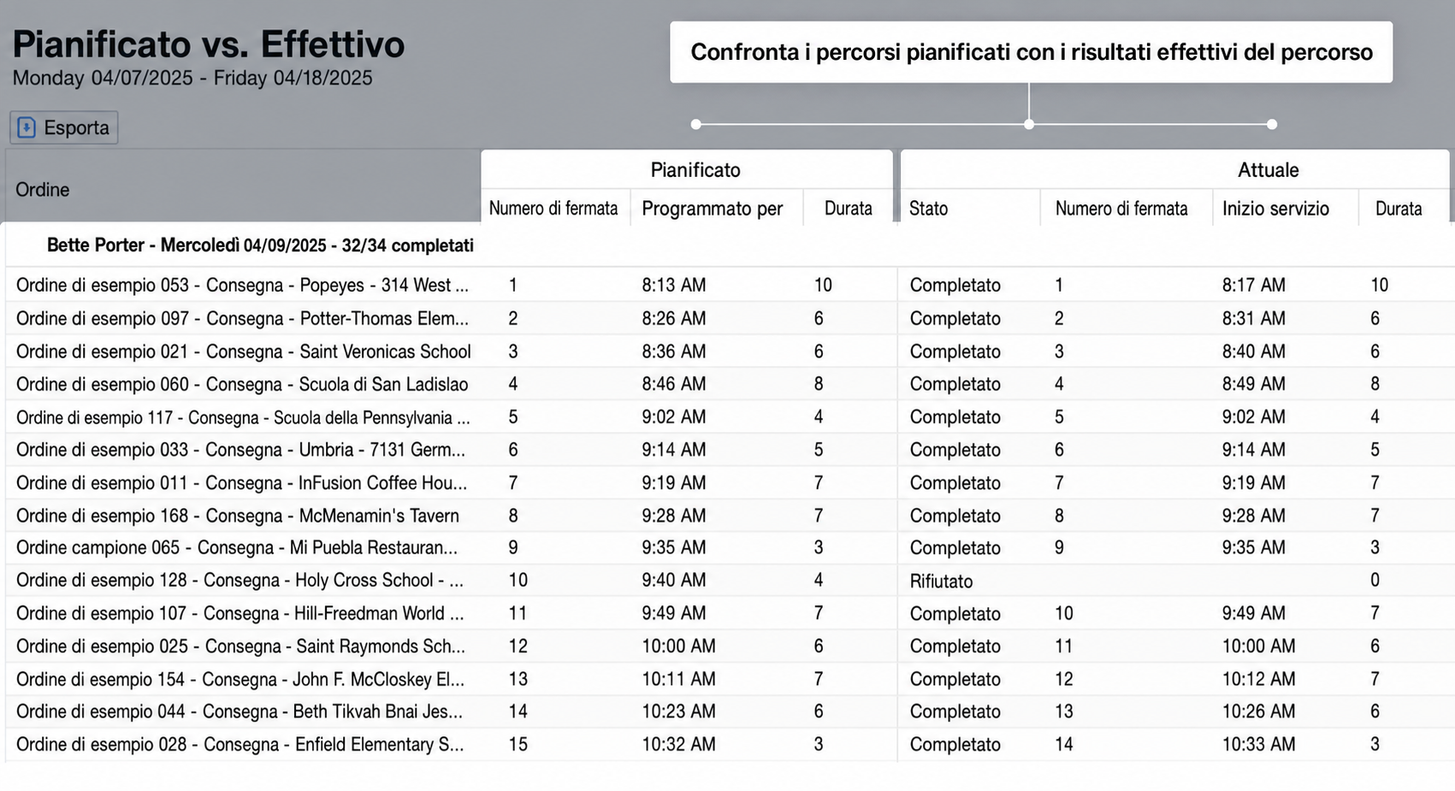

La tabella è suddivisa in due gruppi di colonne: “Pianificato” ed “Effettivo”. Usa queste colonne per confrontare il percorso ottimizzato con quanto è accaduto durante l'esecuzione del percorso.
Puoi confrontare:
- Ordine delle fermate
- Orari
- Posizione
Questi confronti possono aiutarti a capire le differenze tra il piano e quanto è accaduto sul campo.
Puoi anche esportare il report.

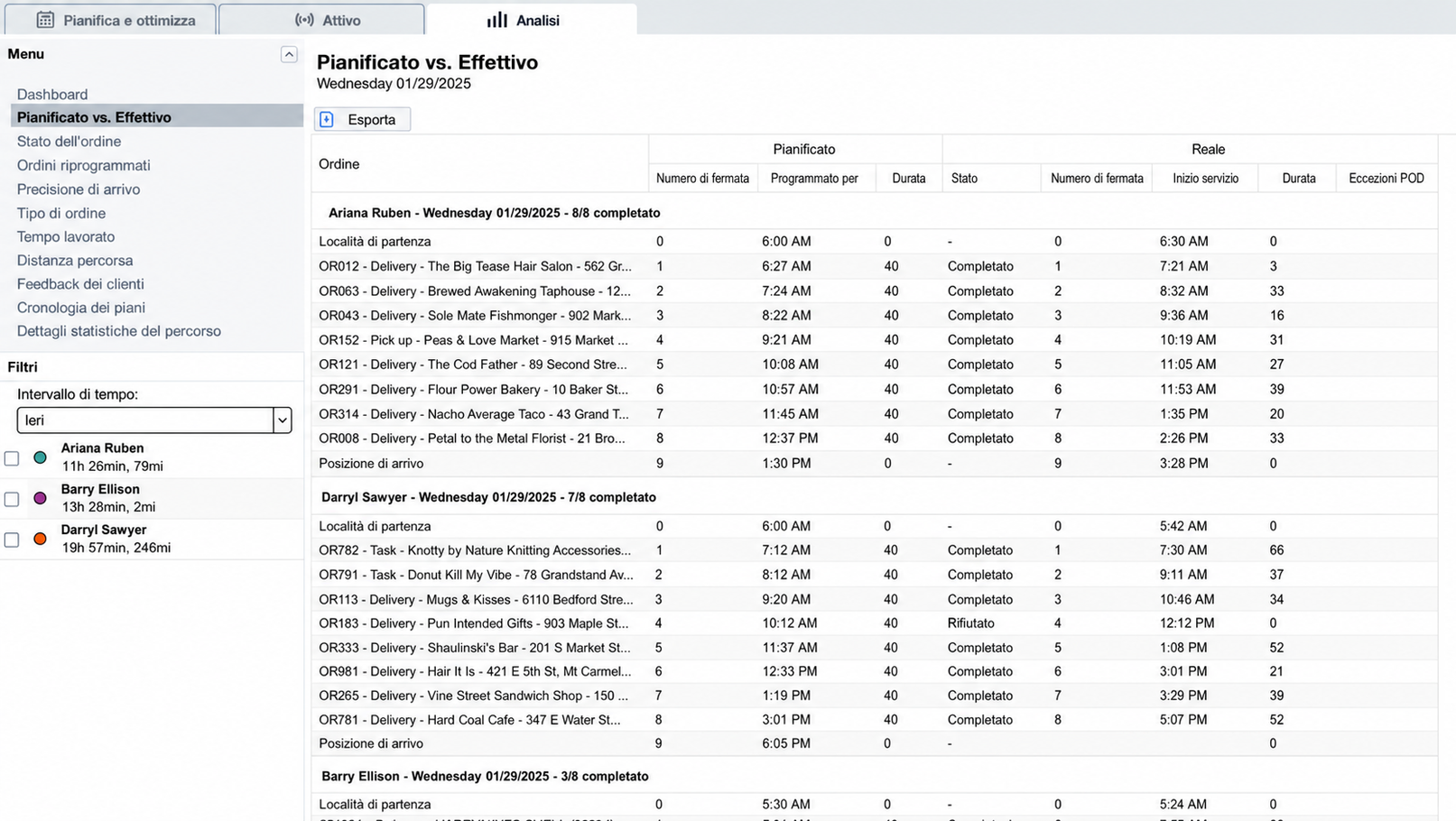

| Campo | Significato |
|---|---|
| Numero fermata pianificato | Il numero della fermata pianificata. |
| Numero fermata effettivo |
Il numero della fermata quando l'ordine è stato effettivamente eseguito. Se consentito, i driver possono eseguire le fermate fuori sequenza. |
| Data di inizio pianificata | La data in cui era pianificato il servizio dell'ordine. |
| Data di inizio effettiva | La data in cui l'ordine è stato effettivamente servito. |
| Programmato alle | L'orario di inizio pianificato dell'ordine. |
| Ora di inizio effettiva | L'orario in cui il driver ha effettivamente iniziato il servizio sull'ordine. |
| Durata pianificata | La durata proposta dell'ordine mostrata in minuti. Puoi esportarla anche in secondi. |
| Durata effettiva |
La durata effettiva dell'ordine. Quando i driver usano l'app driver per avviare/terminare il servizio, la durata effettiva viene calcolata e inviata al dispatcher. Le durate inferiori a 1 minuto verranno visualizzate come 0, a meno che non vengano esportate in secondi. |
| Stato |
Questo è lo stato dell'ordine, che è il risultato del servizio e può essere uno dei seguenti:
“-” significa che non è stato registrato alcuno stato dal driver o dal dispatcher. Questo verrà visualizzato come “Pianificato” nel piano. |
| Distanza dalla località all'inizio effettivo |
Mostra la distanza tra il segnaposto della località pianificata dell'ordine e il punto in cui si trovava il driver quando l'ordine è stato effettivamente iniziato. È utile per verificare la posizione del driver e l'accuratezza del segnaposto. È disponibile sia per gli avvii manuali sia per gli avvii automatici tramite geofencing. |
| Latitudine e longitudine dell'inizio effettivo | Mostra la posizione esatta del driver quando l'ordine è stato effettivamente iniziato. Si tratta di due colonne separate disponibili solo nell'esportazione del report. |
| Distanza dalla località alla fine effettiva |
Mostra la distanza tra il segnaposto della località pianificata dell'ordine e il punto in cui si trovava il driver quando l'ordine è stato effettivamente completato. È utile per verificare la posizione del driver e l'accuratezza del segnaposto. È disponibile sia per le completazioni automatiche tramite geofencing sia per quelle manuali. |
| Latitudine e longitudine della fine effettiva | Mostra la posizione esatta del driver quando l'ordine è stato effettivamente completato. Si tratta di due colonne separate disponibili solo nell'esportazione del report. |
| Avviato da | Mostra se il driver ha avviato l'ordine o se è stato avviato automaticamente tramite geofencing. |
| Completato da | Mostra se il driver ha completato l'ordine o se è stato completato automaticamente tramite geofencing. |
| Eccezioni POD | Indica se si sono verificati problemi durante la scansione dei codici a barre. |
| Quando esporti il report, puoi includere ulteriori dettagli su ordini, driver e veicoli per un'analisi più approfondita. |

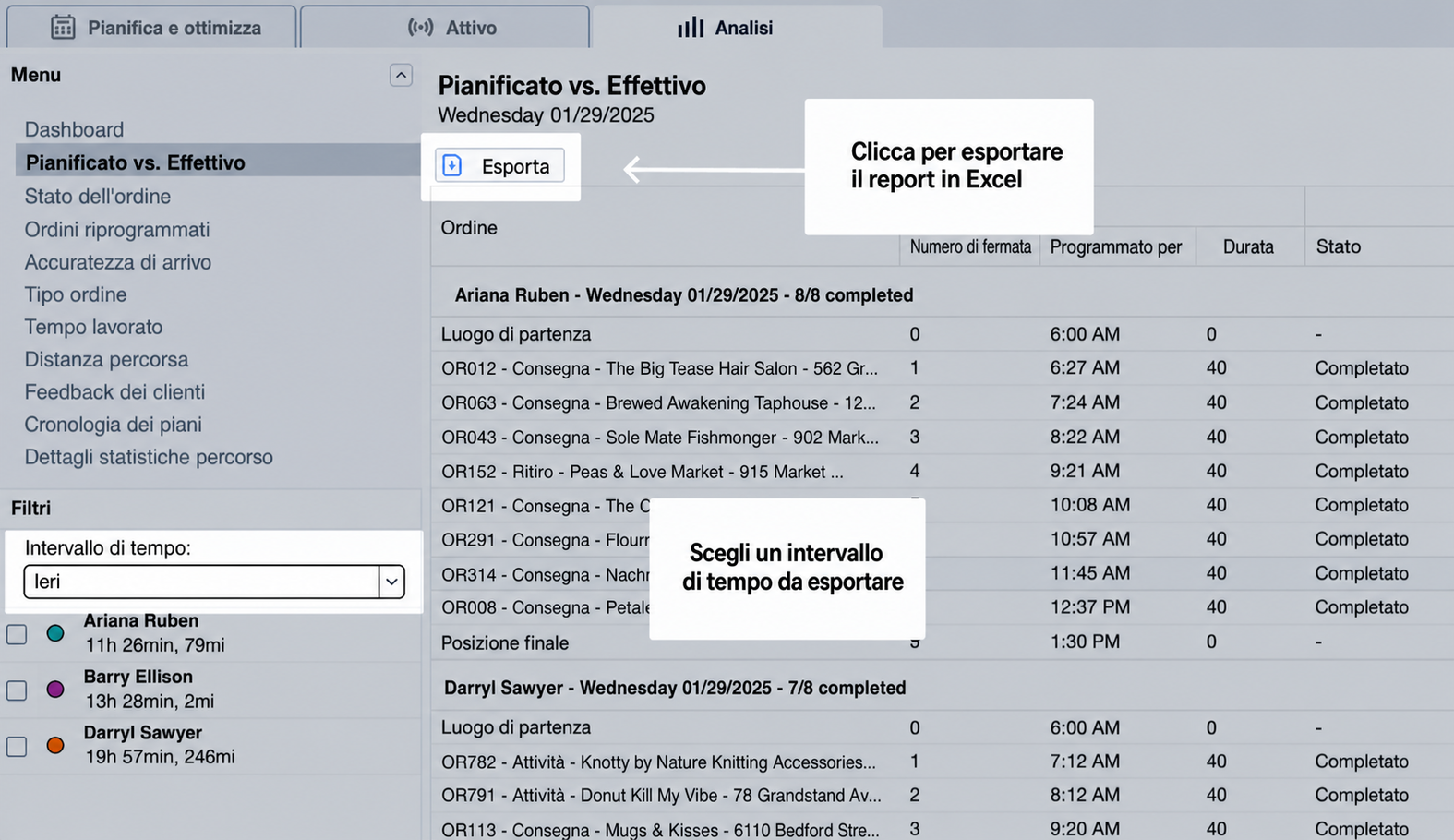

Personalizzazione ed esportazione del report
Questo report può essere personalizzato ed esportato in Excel. Per farlo:
- Vai alla scheda “Analisi”
- Scegli “Pianificato vs. Effettivo” dal menu a sinistra
- Regola l'intervallo di tempo per trovare i percorsi che vuoi esportare

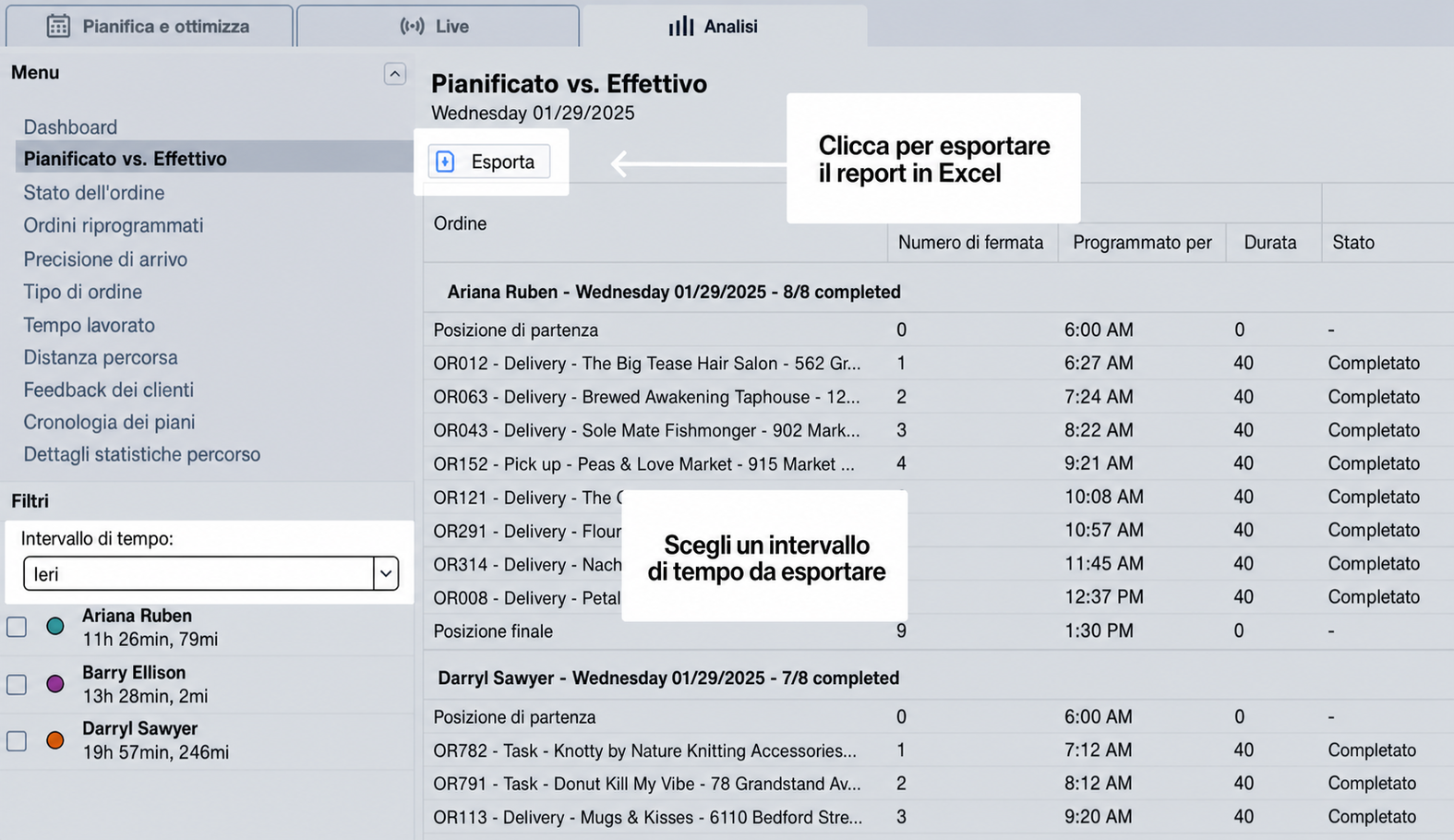

- Fai clic su “Esporta” nell'angolo in alto a sinistra della tabella
- Scegli le colonne che vuoi esportare
- Fai clic su "Esporta"
| Personalizzazione del report: puoi anche selezionare oltre 80 altre colonne da aggiungere a questo report quando fai clic su "Esporta" o modifichi le colonne. |
Scopri di più su come personalizzare ed esportare i report Pianificato vs. Effettivo qui.
